プール庇の修繕作業
昨年の台風時に、波トタンが部分的に破損し、その他の部分も老朽し危険な状態のため、全面的に張り替えを行った。

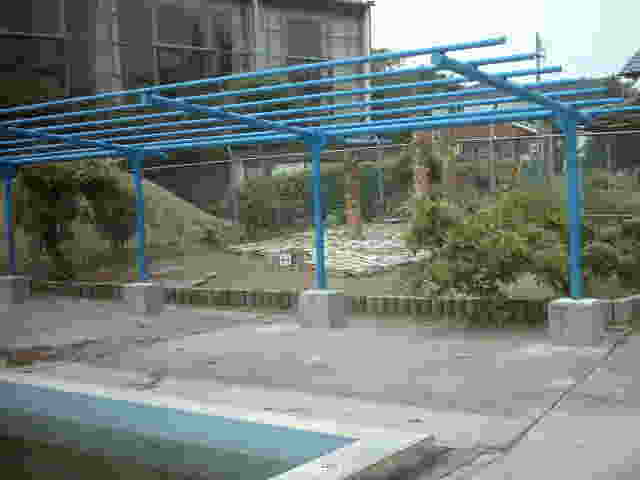

1.4月14日 波トタンの取り外し。
2.4月15日 支柱亀裂場所を発見。上司に連絡、対応を検討。牧野工業に修理依頼。
3.4月18日 原材料費の見積もり。
4.4月20日 波トタン固定用平板の塗装。
5.4月23日 プール庇支柱の塗装。(1日目)
6.4月26日 原材料の買い物。
7.4月28日 プール庇支柱の塗装。(2日目)
8.5月10日 牧野工業支柱下部亀裂部分の修繕立ち会い。下記参照。

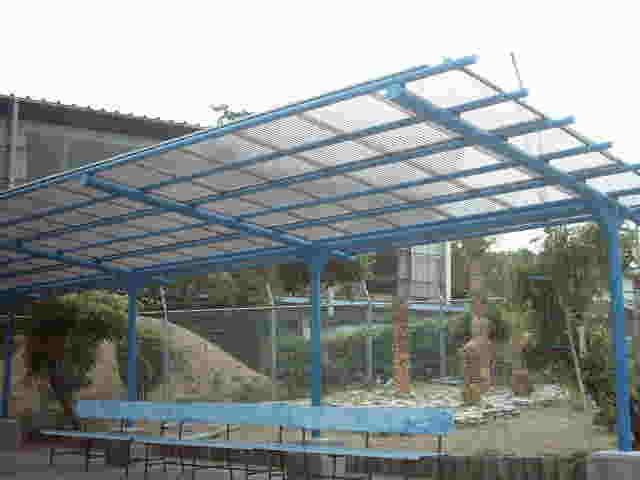

9.5月18日 プール庇(波トタン)の取り付け(1日目)。
10.5月20日 プール庇(波トタン)の取り付け(2日目、完成)。
11.5月23日 修繕記録の作成。
支柱の塗装。 波トタン(ポリカーボネイト)10号を17枚
業者による下部亀裂修繕後。 塗装した平板を上部より針金で固定した。
平板は、横に4列で約30本使用した。
腐食部分の修繕工事
不良部分:支柱の下部が腐食し危険な状態にあった。(目に見えて亀裂があったのは向かって右側の1箇所ずつの2本の支柱)
施工日:平成17年5月10日 火曜日
業者:M工業

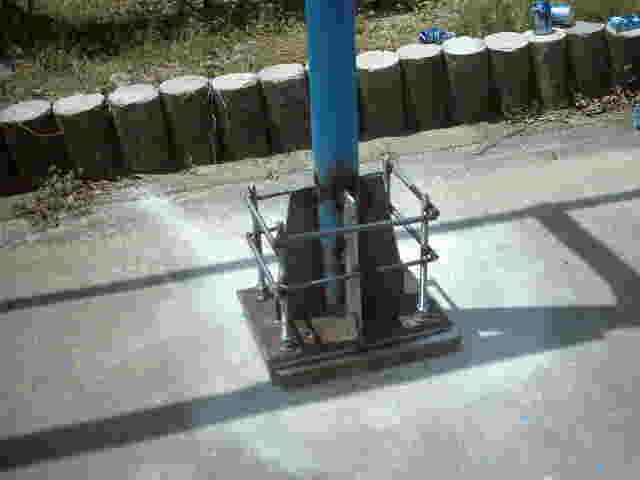

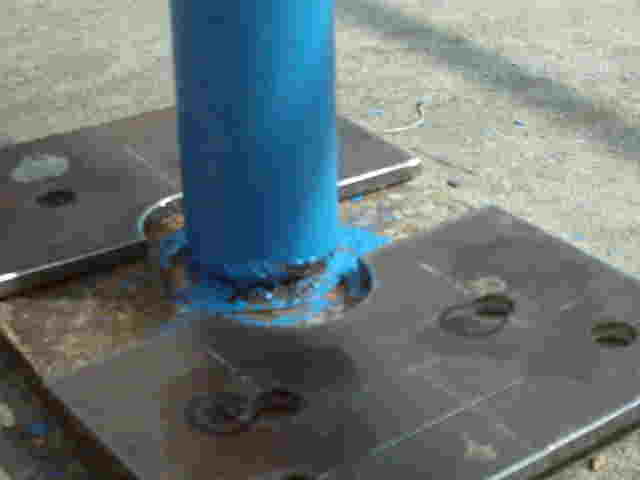

1.支柱腐食部分に鉄板を点付け溶接。

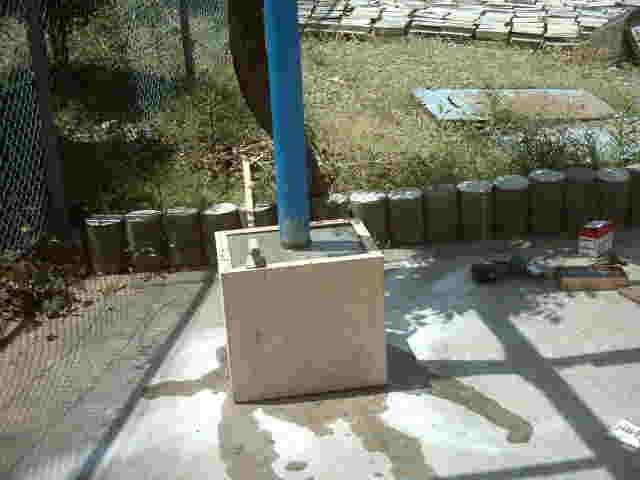

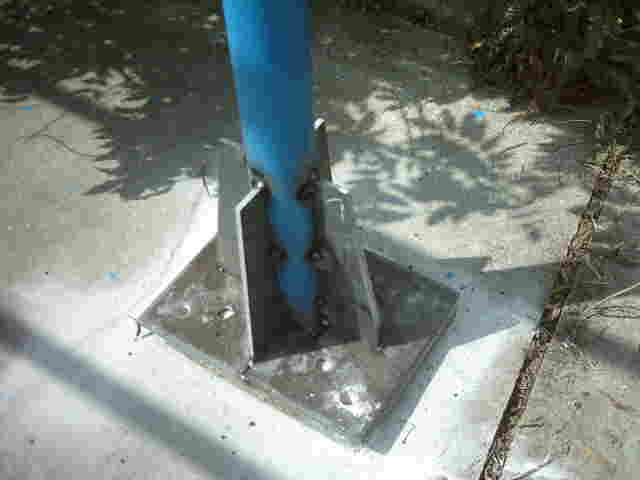

2.下部に穴を開けアンカーを埋める。
3.側面に羽を4枚溶接付け。
4.ボルトを差し込み枠を組む。
5.木枠にコンクリートを流し込む。
6.全4箇所に施し完成。乾燥に数日費やす。
